Abrir una nueva oficina o sede: lista de comprobación de IT

Una cronología de las decisiones de IT al abrir una oficina o sede: qué decidir, quién suele decidir y qué guía profundiza en cada punto.

Representación 3D abstracta de un pequeño edificio de oficinas de cristal con la puerta iluminada, unido por una línea azul luminosa a un cubo de cristal

Abrir una nueva oficina o sede es una secuencia de decisiones, y el orden importa más que la lista de equipos. La línea de internet, el cableado y el número de personas que trabajarán allí dependen de decisiones que se toman antes de pedir ningún portátil. Esta lista es una cronología: para cada etapa indica la decisión, quién suele tomarla y dónde leer más.

Es orientación general. Las decisiones son suyas; el alcance y las condiciones con cualquier proveedor se acuerdan con cada organización.

La cronología de un vistazo: decisiones, responsables y dónde profundizar

Lea la tabla como una secuencia. Algunas etapas se solapan, pero el edificio y la línea de internet van primero porque las demás etapas esperan a que estén listos. Cada fila remite a una guía que profundiza, y las secciones siguientes añaden solo lo que cambia en una sede nueva.

EtapaDecisión que tomarQuién suele decidirDónde profundizar
1. Antes de firmarQué datos de IT del edificio y de los operadores hay que conocer primeroLa dirección, con el asesoramiento del responsable de IT o del proveedorEtapa 1 más abajo; guía de planificación de cableado estructurado si hace falta cableado nuevo
2. Necesidades del primer díaQuién trabajará allí, con qué sistemas y en qué horario, y qué puede esperarLa dirección y los responsables de equipoEtapa 2 más abajo
3. Líneas y redQué línea de internet, quién la contrata y la instala, cómo se une la sede a las demás y cómo se planifica el wifiUsted decide, y también quién coordina a los proveedoresGuía de planificación de red y lista de comprobación del estudio de cobertura wifi
4. Puertas y cámarasQuién planifica, instala y mantiene los sistemas de acceso y de cámarasLa dirección, con IT y el instaladorGuía de requisitos de red para videovigilancia
5. Equipos, cuentas y proveedores localesDónde se compran y cómo se preparan los equipos, cuándo se crean las cuentas y quién coordina a los contratistasEl responsable de IT o el proveedor, con RR. HH.; usted elige el modelo de coordinaciónGuía de soporte IT en Europa
6. Primer día y revisiónQué debe funcionar la primera mañana, a quién llamar y cuándo revisarLa dirección y el responsable de ITEtapa 6 más abajo

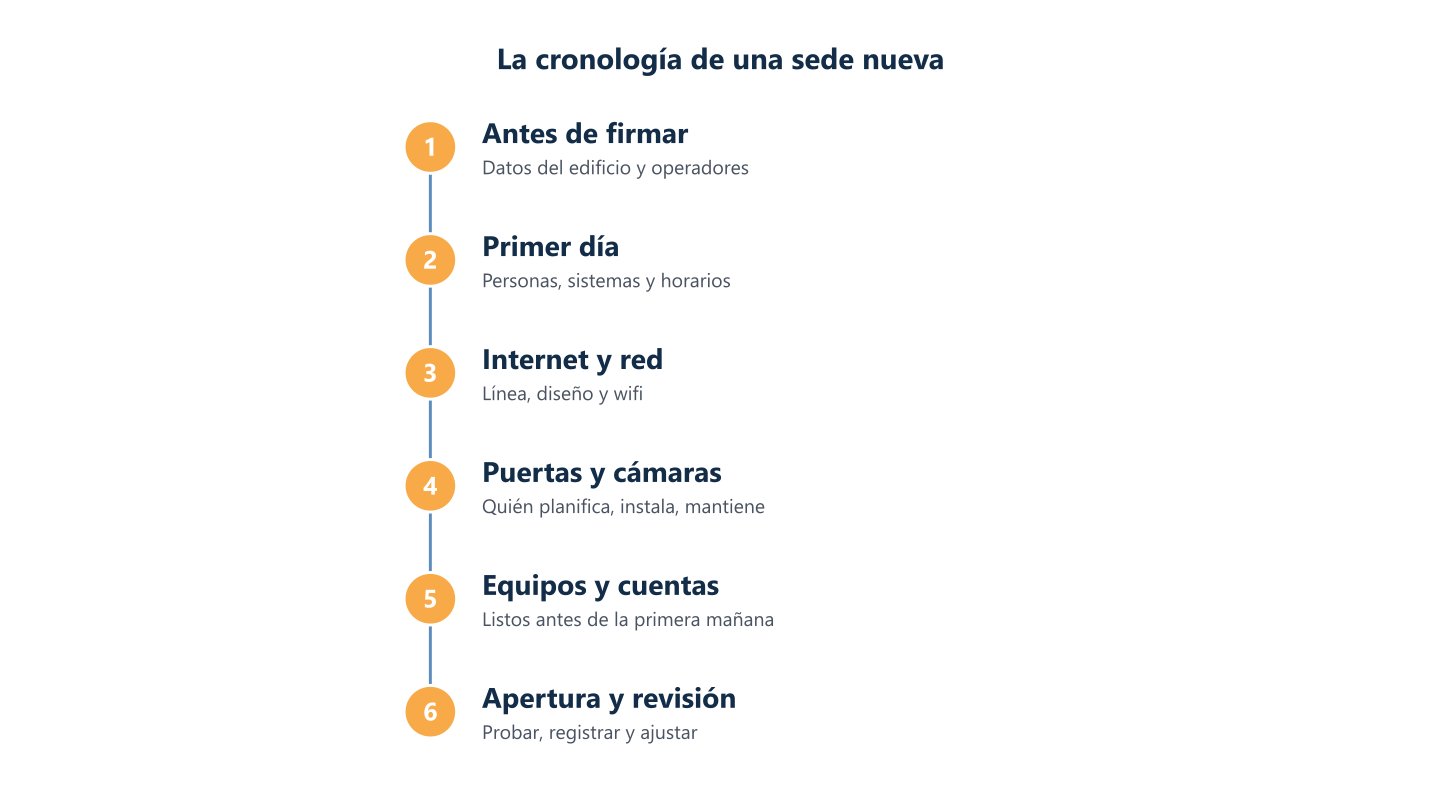

Cronología de las decisiones de IT al abrir una oficina
El orden de las decisiones: el edificio y la línea de internet van primero porque las demás etapas esperan por ellos.
Leer los pasos en texto

Antes de firmar, primer día, internet y red, puertas y cámaras, equipos y cuentas, apertura y revisión

Etapa 1: antes de firmar el local

El área de IT rara vez elige la ubicación, pero la información de IT debe llegar a la decisión antes de firmar. Plantee estas preguntas al agente inmobiliario, al propietario y a los operadores:

  • ¿Qué operadores de internet llegan a esta dirección y qué servicios puede instalar cada uno?
  • ¿Por dónde entran las líneas al edificio y quién controla el patinillo o el armario de comunicaciones?
  • ¿Hay cableado utilizable o habrá que instalar uno nuevo, y quién puede hacerlo?
  • ¿Hay espacio y alimentación para el equipamiento de red, y existen límites para taladrar o fijar equipos en paredes y techos?

Anote las respuestas. Pregunte a cada operador qué fecha de instalación puede confirmar y pídala por escrito. La línea de internet suele ser lo que fija la fecha de apertura, así que no planifique sobre una fecha supuesta. Si el edificio necesita cableado nuevo, nuestra guía de planificación de cableado estructurado explica el diseño, las pruebas y la entrega.

Etapa 2: decida qué debe funcionar la primera mañana y quién da soporte

Antes de pedir nada, haga una lista de quién trabajará en la sede, con qué funciones, idiomas y horarios, y qué sistemas necesita cada grupo. Divídala en dos: lo que debe funcionar el primer día, como el inicio de sesión, el correo, los archivos compartidos, la impresión, los teléfonos y las aplicaciones principales del negocio, y lo que puede llegar en las primeras semanas. Esta lista dimensiona la línea de internet, el wifi y el número de equipos, y evita que el proyecto se atasque por funciones que aún nadie necesita.

Aplique la base que ya tiene

Una sede nueva debe sumarse a su base de seguridad y a sus rutinas de cuentas actuales, no inventar las suyas, y es más fácil aplicarlas desde el primer día que añadirlas después. La base común de nuestra guía de soporte IT en Europa ofrece una lista con la que comparar.

Nombre al contacto local y la vía de soporte

Decida quién será el contacto local en la sede, normalmente la persona de administración u oficina, en qué idioma pedirá ayuda la gente y por qué canal. Anote junto al contacto el horario de soporte de quien atienda la sede. BlueNova IT, por ejemplo, atiende en español e inglés, de lunes a viernes, de 09:00 a 18:00 (CET), y el equipo de la sede debe saberlo antes de la apertura, no cuando surja el primer problema.

Etapa 3: internet, red y wifi, las decisiones de las que dependen las demás

La línea, el diseño de red y el plan de wifi son decisiones de las que dependen varias etapas posteriores. La primera decisión es fácil de enunciar y fácil de dejar sin tomar: ¿quién contrata la línea de internet y la instalación local?

Quién contrata la línea y la instalación

Usted decide. Puede contratar directamente o pedir a un coordinador que trate con el operador y con los proveedores locales en su nombre, pero la decisión sigue siendo de la empresa. Con BlueNova IT, usted decide y nosotros actuamos como punto de contacto único, en español e inglés, con el operador y los proveedores locales de la sede. La instalación in situ se confirma en cada proyecto. En las sedes que cubre, nuestro servicio de redes e infraestructura empieza con una entrevista por sede y entrega un mapa de sedes y conexiones y un inventario de equipos. Cómo se aplica a una sede que aún está planificando se acuerda en cada proyecto.

Cómo se une la sede nueva al resto de la red

Decida cómo accederá el personal de la sede nueva a los sistemas compartidos y a los servicios en la nube, y cómo se conectará con sus otras sedes. Si sus equipos usan Microsoft 365, la guía de conectividad de red de Microsoft recomienda que el tráfico de Microsoft 365 salga a internet desde la propia sede, con DNS local, en lugar de pasar por una oficina central. La guía está pensada para redes grandes, así que pregunte a quien diseñe la red cómo se aplica a una sede pequeña. Nuestra guía de planificación de red enumera qué evaluar y qué preguntar a los proveedores, y la lista de comprobación del estudio de cobertura wifi cubre cobertura, cableado, alimentación y validación, por lo que esta guía no las repite.

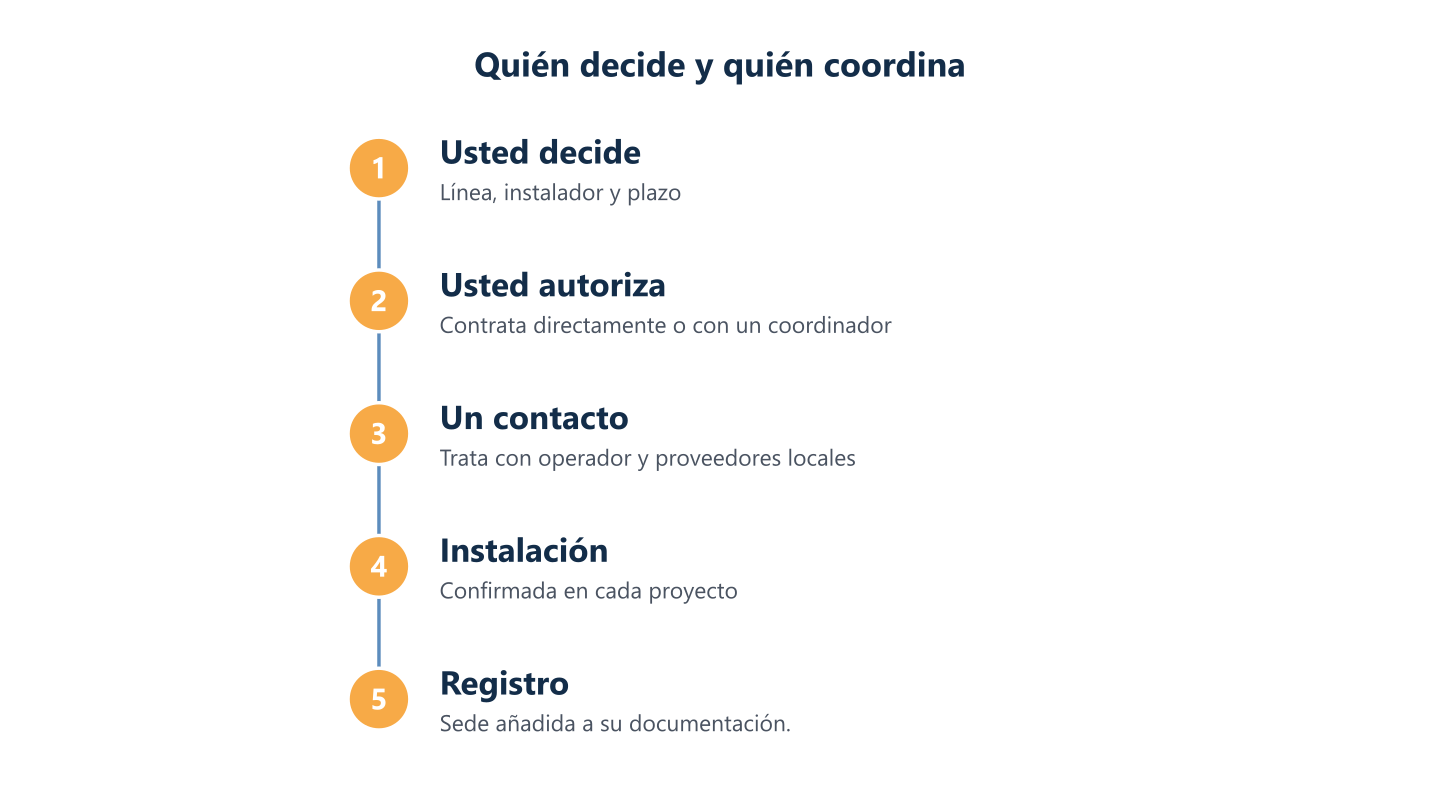

Quién decide en una sede nueva
La decisión sigue siendo suya; si elige un coordinador, un solo contacto trata con el operador y con los proveedores locales.
Leer los pasos en texto

Usted decide y autoriza línea e instalación, un contacto coordina operador y proveedores, instalación confirmada por proyecto

Etapa 4: puertas y cámaras

Los sistemas de acceso y de cámaras son dispositivos de red, así que decida pronto si la sede los necesita: añaden cableado, alimentación y la necesidad de mantenerlos en un segmento de red separado. Resuelva tres cosas: quién planifica el sistema, quién lo instala y quién lo mantiene después, incluido quién tiene las cuentas de administrador. Pida al instalador un registro de entrega y guárdelo con el resto de su documentación. Nuestra guía de requisitos de red para videovigilancia indica qué debe ofrecer la red y qué documentos de entrega solicitar. Las normas de protección de datos sobre cámaras dependen del país, así que consulte a un asesor local; esta guía es información general, no asesoramiento jurídico.

Etapa 5: equipos, cuentas y proveedores locales

Estas decisiones son independientes de la red, pero comparten plazo: la primera mañana.

Equipos y cuentas

Decida antes de pedir cómo se obtienen los equipos; la guía de soporte IT en Europa compara las opciones. Después decida cómo se preparan. Tecnologías como Windows Autopilot, de Microsoft, están pensadas para configurar y preparar equipos nuevos de modo que queden listos para su uso productivo, siempre que existan las licencias y la gestión de dispositivos en las que se apoya. Cree las cuentas y las licencias de cada persona antes de la primera mañana siguiendo su rutina habitual de altas, para que la sede no invente una segunda.

Proveedores locales: elija quién los coordina

Una sede nueva suele implicar a varios terceros: el operador, un contratista de cableado, un electricista, un proveedor de equipos y la administración del edificio. Decida antes de la primera visita quién los coordina y asigne un responsable con nombre a cada contratista. La guía de soporte IT en Europa compara los modelos de coordinación.

Etapa 6: el primer día, las primeras semanas y el registro

Pruebe la lista del primer día con alguien que vaya a trabajar en la sede antes de abrir: inicio de sesión, correo, archivos compartidos, impresión, teléfonos, wifi en cada sala que se use y, si se han instalado, los sistemas de acceso y cámaras. Compruebe que la gente sabe cómo pedir ayuda y en qué horario.

Añada la sede a su documentación

Registre la sede mientras los detalles están frescos: su línea de internet y su proveedor, el equipamiento principal, el esquema de sedes y conexiones, los contactos de proveedores, las fechas de renovación y quién tiene las cuentas de administrador. Una sede sin registrar será mañana una incógnita, y quien conocía los detalles estará ya con la tarea siguiente.

Revise tras las primeras semanas

Pregunte a las personas de la sede qué les ha frenado, compruebe que cada proveedor ha cerrado su trabajo y corrija lo que la lista del primer día pasó por alto. Trate la revisión como parte del proyecto: los fallos pequeños de las primeras semanas, como una impresora que nadie encuentra o una sala con poco wifi, son baratos de arreglar mientras los contratistas siguen disponibles.

Una sede nueva sale bien cuando el orden de las decisiones está claro y cada una tiene un responsable con nombre. Empiece por el edificio y la línea de internet, defina la primera mañana, decida quién coordina a los proveedores y termine registrando lo que ha montado. Si quiere comentar una sede que está planificando, cuéntenoslo a través del formulario de contacto. Atendemos a organizaciones en español e inglés, de lunes a viernes, de 09:00 a 18:00 (CET), y el alcance se acuerda con cada organización.

Preguntas frecuentes

¿Qué IT hace falta al abrir una nueva oficina?
Como mínimo una línea de internet, una red y un wifi dimensionados para las personas que trabajarán allí, equipos y cuentas para cada una, la misma base de seguridad que usa en otras sedes y una vía de soporte. Las puertas y las cámaras se añaden si la sede las necesita. El orden de las decisiones importa más que la lista.
¿En qué orden se configura la IT de una nueva oficina?
Empiece antes de firmar: pregunte qué operadores llegan a la dirección y quién controla el cableado del edificio. Después defina lo que debe funcionar el primer día, contrate la línea de internet y la instalación, planifique la red y el wifi, decida sobre puertas y cámaras, prepare equipos y cuentas, y termine con una prueba del primer día y una actualización de su documentación.
¿Quién debe contratar la línea de internet y la instalación local de una sede nueva?
Usted decide. Puede contratar directamente o pedir a un coordinador que trate con el operador y los proveedores locales en su nombre, pero la decisión sigue siendo de la empresa. Con BlueNova IT, usted decide y nosotros actuamos como punto de contacto único, en español e inglés, con el operador y los proveedores locales; la instalación se confirma en cada proyecto.
¿Puede ayudar un proveedor remoto con una sede que nunca visita?
El trabajo rutinario, como las cuentas y la preparación de equipos, suele poder hacerse en remoto, pero el cableado y la instalación requieren a alguien presente, normalmente un proveedor local. Pregunte a cualquier proveedor qué tareas requieren visita y quién la organiza; la guía de soporte IT en Europa trata a fondo la cuestión remoto o presencial. Con BlueNova IT, el trabajo in situ se confirma en cada proyecto.
¿Qué debe estar listo el primer día de una oficina nueva?
Inicio de sesión, correo, archivos compartidos, impresión, una conexión a internet que funcione y wifi en cada sala que se use, además de equipos y cuentas para cada persona, una vía conocida para pedir ayuda y una nota de a quién llamar por la línea y por el edificio. Pruébelos con alguien que vaya a trabajar allí antes de la apertura.
